2027年核電重啟?核三應可運轉 龔明鑫:尊重核安會審查
  • A-
  • A
  • A+

財經中心/師瑞德報導

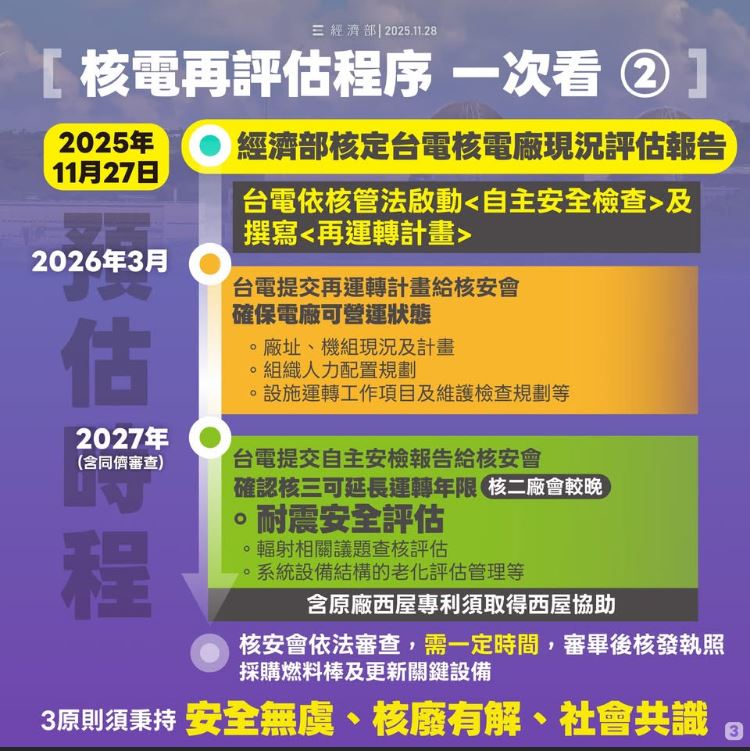

台電核電廠現況評估報告已於11月27日獲經濟部核定,核二、核三廠確認具再運轉可行性,正式啟動自主安全檢查,預計需1.5至2年完成並於2027年中至年底送交核安會審查。核一因設備拆除、老舊與同型機組已除役,被判定無重啟可能。重啟須依法審查、通過國際同儕檢驗,並取得社會共識。(示意圖/PIXABAY)
台電核電廠現況評估報告已於11月27日獲經濟部核定,核二、核三廠確認具再運轉可行性,正式啟動自主安全檢查,預計需1.5至2年完成並於2027年中至年底送交核安會審查。核一因設備拆除、老舊與同型機組已除役,被判定無重啟可能。重啟須依法審查、通過國際同儕檢驗,並取得社會共識。(示意圖/PIXABAY)



經濟部長龔明鑫今(28)日表示,經濟部已於昨日(11月27日)正式簽核通過台電公司提出的核電廠現況評估報告。報告核定後,台電即可以依法正式啟動核三廠的自主安全檢查作業,並同步研擬再運轉計畫。

龔明鑫指出,台電預計將與原廠合作進行自我評估,作業時間將約需1年半至2年,推估最快將在2027年中至年底間完成自我評估報告,並送交原子能委員會(核安會)進行審查。

「目前我們確定的,就是自我評估會在2027年中或年底前完成,但至於核安會的審查時程,就要尊重核安會自行決定。」龔明鑫強調,經濟部與台電目前所能掌握的是自評作業進度,核安會審查階段則由主管機關主導,經濟部將配合備審。

他進一步說明,自評作業將涵蓋機組狀態確認、安全系統檢查、與原廠的技術合作等項目,確保核電廠若要重啟,能在符合國際標準與安全要求的條件下進行。

外界關注是否意味核三廠最快可能於2027年下半年進入實質重啟程序,對此經濟部僅強調,自評進度若順利,2027年可望送件審查,但實際重啟時點仍須依審查進度與社會共識而定。
